Новый котёл на Юго-Западной котельной в Улан-Удэ планируют запустить в феврале 2027 года

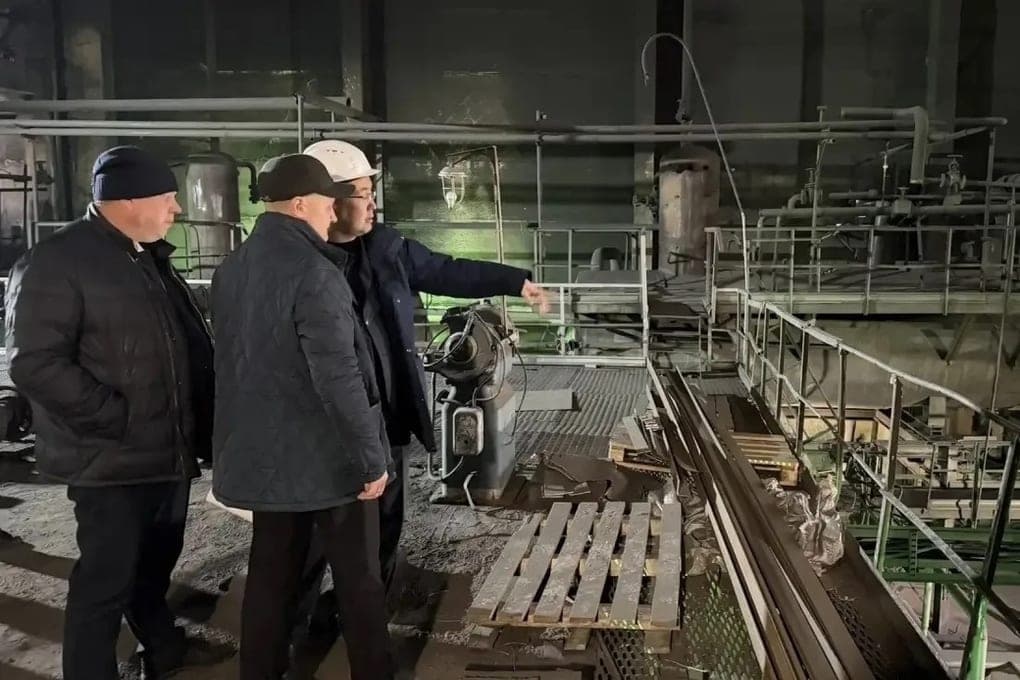

В Улан-Удэ продолжается реконструкция Юго-Западной котельной, которая обеспечивает теплом жилые дома и социальные учреждения 100-х микрорайонов

В Улан-Удэ продолжается реконструкция Юго-Западной котельной, которая обеспечивает теплом жилые дома и социальные учреждения 100-х микрорайонов. По данным Комитета городского хозяйства, работы идут по утверждённому графику, запуск нового котла запланирован на февраль 2027 года.
Готовность водогрейного котла составляет 50%, при этом система труб смонтирована на 90%. Для механической топки изготовили основные элементы — щеки, валы и предтопок. Её готовность оценивают примерно в 40%.
Также началось производство дымососа, его ходовая часть уже имеется в резерве. Изготовление вспомогательного оборудования пока не стартовало, однако, по информации комитета, его производство и поставка укладываются в установленные сроки.
Мэр Улан-Удэ Игорь Шутенков отметил, что модернизация котельной направлена на повышение надёжности теплоснабжения и снижение риска перебоев в холодный период. По словам председателя Комитета городского хозяйства Дмитрия Фёдорова, демонтаж старых конструкций, монтаж оборудования и устройство новых фундаментов ведутся без отставания от графика. Специалисты также контролируют подготовку к обмуровке и пусконаладочным работам.
